¿Puede Staff Augmentation ayudar a rescatar un proyecto TI atrasado?

18 sep 2026•Luz A.

¿Tu proyecto TI está atrasado? Descubre cuándo Staff Augmentation puede ayudar a recuperar capacidad, eliminar cuellos de botella y acelerar entregas, y cuándo sumar talento no resolverá el problema.

Sí, Staff Augmentation puede ayudar a recuperar un proyecto TI atrasado cuando el retraso está relacionado con falta de capacidad, ausencia de perfiles especializados o cuellos de botella que pueden resolverse incorporando talento adicional. Sin embargo, agregar personas no soluciona automáticamente problemas de alcance, prioridades, arquitectura, liderazgo o dependencias externas.

Cuando una iniciativa tecnológica comienza a retrasarse, una de las primeras reacciones suele ser buscar más desarrolladores. Parece lógico: si el equipo actual no llega a la fecha prevista, aumentar su tamaño debería permitir avanzar más rápido.

En la práctica, no siempre funciona de esa manera.

Un proyecto puede estar atrasado porque faltan manos, pero también porque las decisiones tardan demasiado, los requerimientos cambian constantemente, existe deuda técnica, las pruebas se acumulan o todo depende de uno o dos especialistas.

Por eso, antes de utilizar Staff Augmentation como estrategia de recuperación es necesario responder una pregunta más importante: ¿qué está causando realmente el retraso?

¿Cómo puede Staff Augmentation ayudar a un proyecto TI atrasado?

Staff Augmentation puede ayudar incorporando capacidad o conocimientos específicos exactamente en el punto donde el proyecto está perdiendo velocidad.

El modelo permite sumar profesionales externos al equipo existente durante un periodo determinado. Estos especialistas pueden integrarse a los procesos, herramientas, repositorios y metodologías de la organización mientras el cliente mantiene la dirección del proyecto.

Esto resulta especialmente útil cuando el equipo sabe qué necesita hacer, pero no dispone de suficiente capacidad para ejecutarlo dentro del plazo.

Por ejemplo, un equipo puede tener funcionalidades listas para probar, pero un solo QA Engineer encargado de validarlas. También puede existir suficiente capacidad de desarrollo, pero todos los despliegues dependen de un DevOps Engineer saturado.

En ambos casos, agregar más desarrolladores probablemente tendría poco efecto. Incorporar el perfil que está generando el cuello de botella puede ser mucho más útil.

Rescatar un proyecto no consiste necesariamente en sumar más personas, sino en sumar la capacidad correcta.

Antes de contratar más talento: identifica por qué está atrasado el proyecto

El primer paso para recuperar un proyecto TI es distinguir entre un problema de capacidad y un problema estructural.

Esta diferencia determina si Staff Augmentation puede aportar valor.

Causa del retraso ¿Staff Augmentation puede ayudar? Por qué
Falta de desarrolladores Sí, potencialmente Puede aumentar capacidad de ejecución
Cuello de botella en QA Sí Puede reforzar pruebas y automatización
Falta experiencia DevOps Sí Permite incorporar expertise especializado
Falta capacidad cloud Sí Puede cubrir una brecha técnica concreta
Requerimientos cambian constantemente No por sí solo El problema está en alcance o priorización
Nadie toma decisiones No por sí solo Existe un problema de liderazgo o governance
Arquitectura bloquea el desarrollo Depende Puede requerir primero intervención especializada
Dependencia de un proveedor externo Depende Más personas no eliminan necesariamente la dependencia

Este diagnóstico evita uno de los errores más frecuentes en proyectos atrasados: aumentar indiscriminadamente el tamaño del equipo esperando que la velocidad crezca en la misma proporción.

Señal 1: existe más trabajo listo que personas disponibles

Staff Augmentation tiene un buen encaje cuando existe trabajo prioritario listo para ejecutarse, pero el equipo simplemente no dispone de suficiente capacidad para completarlo.

Imagine un proyecto con un backlog priorizado, requerimientos suficientemente claros, arquitectura definida y responsables capaces de tomar decisiones. El problema es que cinco desarrolladores tienen trabajo para ocho.

En un escenario así, incorporar perfiles adicionales puede permitir distribuir actividades que realmente pueden ejecutarse en paralelo.

La palabra clave es precisamente “paralelo”.

Si diez tareas dependen de que primero termine una sola actividad, añadir profesionales no permitirá trabajar sobre las diez simultáneamente. Pero si existen varios frentes independientes, la capacidad adicional puede comenzar a reducir el atraso.

Señal 2: un perfil especializado se convirtió en cuello de botella

Un proyecto puede tener suficientes personas y seguir atrasándose porque una habilidad crítica está concentrada en uno o dos especialistas.

Este escenario aparece con frecuencia alrededor de QA, DevOps, cloud, arquitectura, seguridad, bases de datos o tecnologías específicas.

Por ejemplo, ocho desarrolladores pueden terminar funcionalidades continuamente, pero si todas esperan a un único especialista para ser desplegadas, aumentar el número de desarrolladores solo hará crecer la cola.

Staff Augmentation permite actuar de forma más quirúrgica: identificar la especialidad que limita el flujo e incorporar capacidad precisamente en ese punto.

En determinados proyectos, sumar un solo perfil especializado puede generar más impacto que incorporar varios desarrolladores generalistas.

Señal 3: el equipo perdió capacidad durante el proyecto

La salida inesperada de profesionales puede convertir rápidamente un proyecto viable en uno atrasado, especialmente cuando el reemplazo mediante contratación permanente requiere tiempo.

Una renuncia, reasignación interna o cambio organizacional puede dejar una posición crítica sin cubrir durante semanas o meses.

Mientras tanto, el trabajo puede trasladarse a otros integrantes, aumentando su carga y generando nuevos retrasos.

Staff Augmentation puede funcionar como una solución temporal mientras continúa la contratación interna. La empresa recupera parte de la capacidad perdida sin abandonar necesariamente su estrategia de construir un equipo permanente.

También puede utilizarse cuando la pérdida de capacidad es temporal, por ejemplo durante periodos de alta demanda o cuando profesionales internos deben atender simultáneamente otras iniciativas críticas.

Señal 4: existe un deadline que no puede moverse fácilmente

Cuando una fecha tiene una dependencia comercial, regulatoria u operativa y todavía existe trabajo que puede paralelizarse, incorporar talento especializado puede ayudar a reducir la brecha entre capacidad disponible y capacidad necesaria.

Esto puede ocurrir antes del lanzamiento de un producto, una migración, una integración estratégica o la puesta en producción de una nueva plataforma.

Sin embargo, una fecha fija no convierte automáticamente Staff Augmentation en la solución adecuada.

Antes de aumentar el equipo hay que identificar qué parte del alcance es realmente crítica, qué tareas pueden ejecutarse simultáneamente y qué dependencias podrían impedir que las nuevas personas sean productivas.

En ocasiones, reducir alcance puede ser más efectivo que aumentar capacidad. En otras, ambas estrategias pueden utilizarse juntas.

¿Agregar más desarrolladores siempre acelera un proyecto atrasado?

No. Incorporar más desarrolladores puede incluso aumentar temporalmente la carga del equipo si el proyecto no está preparado para absorberlos.

Cada nueva persona necesita contexto. Tiene que comprender arquitectura, repositorios, estándares, ambientes, reglas de negocio y procesos de entrega.

Alguien del equipo existente tendrá que proporcionar parte de ese conocimiento.

Si el proyecto se encuentra bajo presión extrema y todos los perfiles senior están saturados, incorporar demasiadas personas simultáneamente puede consumir justamente la capacidad de quienes necesitan resolver los problemas más importantes.

Por eso, un plan de recuperación debería considerar la capacidad de absorción del equipo: cuántos profesionales pueden incorporarse, en qué perfiles y con qué velocidad sin crear un nuevo cuello de botella.

¿Más talento puede ayudar a recuperar tu proyecto?

Staff Augmentation tiene mayor probabilidad de aportar valor cuando existe trabajo definido, el retraso proviene de capacidad o expertise y el equipo puede integrar profesionales adicionales.

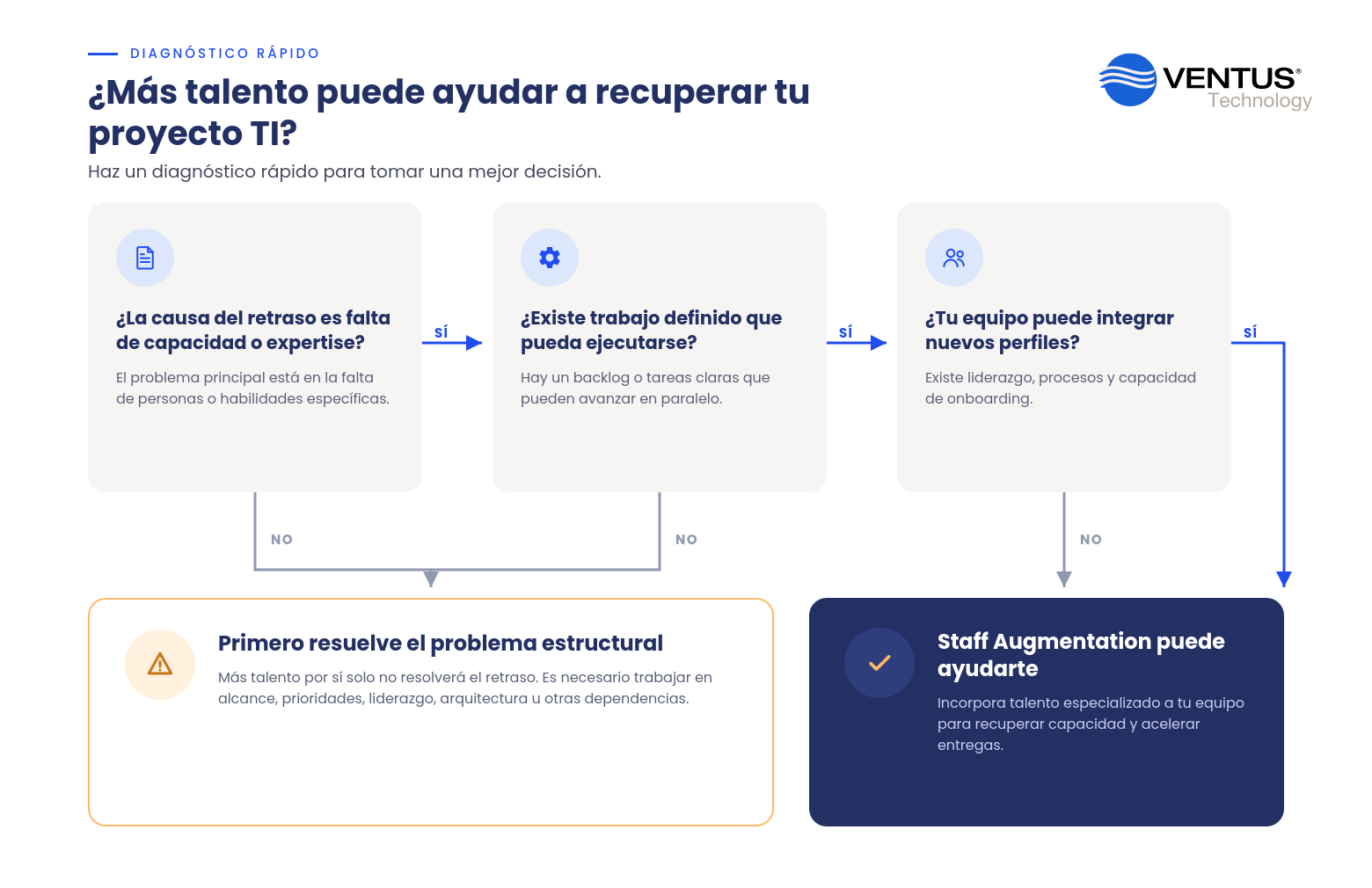

El siguiente diagrama puede utilizarse como una evaluación rápida antes de decidir si aumentar el equipo es realmente el siguiente paso.

¿Cuándo Staff Augmentation no rescatará un proyecto atrasado?

Staff Augmentation tendrá un impacto limitado cuando la causa principal del retraso no sea la capacidad del equipo.

Un proyecto con prioridades contradictorias seguirá teniendo prioridades contradictorias con cinco personas adicionales. Un proyecto donde nadie aprueba decisiones seguirá esperando esas decisiones. Una arquitectura que impide avanzar tampoco se arregla simplemente agregando desarrolladores.

En estos casos, el proyecto necesita primero corregir la causa estructural.

Problema Qué conviene resolver primero
Alcance indefinido Definir objetivos y entregables
Cambios continuos de prioridad Establecer governance y priorización
Decisiones técnicas bloqueadas Resolver arquitectura y ownership
Demasiado trabajo en progreso Reducir iniciativas simultáneas
Dependencias externas Resolver o gestionar las dependencias
Falta de liderazgo Definir responsables y autoridad
Requerimientos poco claros Mejorar discovery y definición

Después de resolver estos problemas puede seguir existiendo una brecha de capacidad. En ese momento, Staff Augmentation vuelve a ser una alternativa que vale la pena evaluar.

¿Qué perfiles pueden ayudar a recuperar un proyecto TI?

El perfil correcto depende del punto exacto donde se está acumulando el trabajo, no simplemente del tamaño del retraso.

Cuello de botella Perfil que puede aportar capacidad
Desarrollo frontend Frontend Developer
Servicios y APIs Backend Developer
Pruebas acumuladas QA / QA Automation Engineer
Deployments y pipelines DevOps Engineer
Infraestructura cloud Cloud Engineer
Problemas de arquitectura Software / Cloud Architect
Seguridad dentro del desarrollo DevSecOps Engineer
Datos e integraciones Data Engineer

Un diagnóstico de capacidad debería preceder a la solicitud de perfiles. Pedir tres desarrolladores adicionales porque “el proyecto está atrasado” ofrece menos precisión que identificar que el cuello de botella se encuentra, por ejemplo, en automatización de pruebas y despliegues.

¿Cómo crear un plan de recuperación con Staff Augmentation?

Un plan de recuperación debería conectar cada incorporación con un cuello de botella, un resultado esperado y un periodo definido.

El primer paso consiste en separar el trabajo crítico del trabajo que puede esperar. Intentar recuperar absolutamente todo el alcance al mismo tiempo puede mantener al equipo disperso.

Después conviene mapear dependencias. ¿Qué tareas bloquean otras actividades? ¿Qué especialidades están saturadas? ¿Qué trabajo puede ejecutarse realmente en paralelo?

Con esa información puede estimarse qué capacidad adicional tiene mayor posibilidad de generar impacto.

Por ejemplo, el plan podría determinar que durante tres meses se necesitan dos desarrolladores backend para completar funcionalidades críticas y un QA Automation Engineer para evitar que el aumento de desarrollo simplemente traslade el cuello de botella hacia pruebas.

En ese escenario, Staff Augmentation deja de ser una contratación reactiva y se convierte en una intervención orientada a recuperar flujo.

¿Qué debería ocurrir durante las primeras semanas?

Las primeras semanas deberían enfocarse en reducir rápidamente el tiempo hasta productividad sin sacrificar contexto, calidad o seguridad.

El onboarding necesita estar preparado antes de la incorporación. Accesos, repositorios, ambientes, documentación y responsables deberían estar definidos.

También conviene asignar inicialmente trabajo que permita aprender la arquitectura mientras se genera valor. Una tarea demasiado crítica puede generar riesgo; una tarea irrelevante puede retrasar innecesariamente la integración.

Las revisiones de código, pair programming y sesiones técnicas pueden acelerar la transferencia de conocimiento.

La expectativa debería ser progresiva. Un profesional especializado puede aportar experiencia desde el primer día, pero comprender completamente un producto complejo requiere contexto.

¿Cómo priorizar el backlog durante la recuperación?

Un proyecto atrasado necesita reducir dispersión: primero debe protegerse el trabajo que realmente determina el resultado o la fecha objetivo.

Agregar capacidad mientras se mantienen decenas de prioridades simultáneas puede diluir el beneficio.

Conviene separar elementos críticos, importantes y postergables. El equipo puede concentrar la nueva capacidad sobre las actividades que desbloquean mayor cantidad de trabajo o que tienen relación directa con el objetivo de recuperación.

También es importante cuestionar el alcance original. Si algunas funcionalidades pueden trasladarse a una fase posterior sin comprometer el objetivo principal, reducir alcance puede disminuir el riesgo de manera inmediata.

Staff Augmentation y priorización no son estrategias opuestas. En un proyecto bajo presión, utilizar ambas puede resultar más efectivo que confiar exclusivamente en aumentar el tamaño del equipo.

¿Cómo saber si el proyecto realmente se está recuperando?

Un proyecto comienza a recuperarse cuando disminuyen los cuellos de botella y mejora el flujo de trabajo hacia los objetivos prioritarios, no simplemente cuando aumenta el número de personas.

Las métricas deberían relacionarse directamente con la causa original del retraso.

Problema inicial Indicador de recuperación
Backlog crítico acumulado Reducción sostenida del trabajo pendiente prioritario
QA saturado Menor cola antes de pruebas
Deployments lentos Menor tiempo de espera para desplegar
Falta de capacidad Mayor avance sobre entregables críticos
Dependencia de especialistas Menos trabajo bloqueado esperando una persona
Deadline comprometido Reducción de la brecha respecto al plan actualizado

Estas señales ayudan a evaluar si la capacidad adicional está atacando realmente la causa del retraso.

Staff Augmentation no significa recuperar todo el alcance original

Rescatar un proyecto puede significar entregar primero lo verdaderamente importante, no necesariamente completar cada elemento del plan original en la fecha original.

Cuando existe un retraso significativo, la organización debería reevaluar alcance, fechas y capacidad conjuntamente.

En algunos casos será posible aumentar talento y mantener el objetivo. En otros será necesario mover determinadas funcionalidades hacia una siguiente fase. También puede ser necesario renegociar una fecha.

Una estrategia responsable evita prometer que incorporar profesionales externos compensará automáticamente cualquier retraso acumulado.

El objetivo debería ser construir un nuevo plan realista basado en la capacidad disponible después de la intervención.

Staff Augmentation vs outsourcing para recuperar un proyecto atrasado

Staff Augmentation encaja mejor cuando la empresa quiere mantener la dirección del proyecto; outsourcing puede tener mayor sentido cuando se desea delegar un componente o resultado completo.

Si el equipo interno conoce el producto, controla el backlog y tiene liderazgo técnico, pero necesita capacidad adicional, Staff Augmentation puede integrarse directamente en esa estructura.

En cambio, si existe un componente suficientemente independiente que puede entregarse a otro equipo con un alcance y resultado definidos, delegarlo puede ser otra alternativa.

Situación Staff Augmentation Outsourcing de proyecto
Cliente mantiene backlog Buen encaje Depende del modelo
Se necesita capacidad dentro del equipo Buen encaje Menor integración
Se quiere delegar un componente completo Posible Puede tener mejor encaje
Existe liderazgo técnico interno Facilita el modelo No siempre es indispensable
Se necesita controlar prioridades diariamente Buen encaje Depende del acuerdo

¿Cuándo conviene retirar la capacidad adicional?

Staff Augmentation debería reducirse cuando desaparece la brecha que justificó la incorporación o cuando el equipo interno puede sostener nuevamente el ritmo necesario.

Un proyecto de recuperación no debería convertirse automáticamente en dependencia permanente.

Desde el comienzo conviene establecer criterios de salida. Pueden relacionarse con completar un release, reducir un backlog crítico, finalizar una migración o transferir determinada capacidad al equipo interno.

Antes del offboarding debe existir documentación suficiente y responsables internos para continuar con los componentes relevantes.

La transferencia de conocimiento debería ocurrir durante toda la asignación y no concentrarse en los últimos días.

Cómo evaluar Staff Augmentation para recuperar un proyecto TI

Antes de incorporar talento, la organización debería poder explicar la causa del retraso, qué capacidad necesita, qué trabajo será prioritario y quién gestionará a los nuevos profesionales.

Si esas respuestas existen, es mucho más sencillo buscar perfiles realmente alineados con el problema.

En Ventus Technology, nuestros servicios de Staff Augmentation permiten incorporar talento TI especializado para complementar equipos existentes de acuerdo con las tecnologías, perfiles y duración que requiere cada iniciativa.

En un proyecto atrasado, el objetivo no debería ser agregar personas de manera indiscriminada. La prioridad es identificar dónde se está perdiendo capacidad y seleccionar los perfiles capaces de intervenir precisamente en ese punto.

Una estrategia bien diseñada puede combinar talento externo, priorización, automatización, transferencia de conocimiento y ajustes de alcance para construir un plan de recuperación más realista.

Conclusión: Staff Augmentation puede rescatar capacidad, pero primero hay que diagnosticar el retraso

Staff Augmentation puede ser una herramienta efectiva para recuperar un proyecto TI cuando la causa del retraso es una brecha concreta de capacidad o especialización que puede resolverse incorporando talento al equipo existente.

Puede ayudar cuando faltan desarrolladores, QA, DevOps, cloud u otros perfiles; cuando una vacante deja al equipo con menos capacidad; o cuando existe trabajo prioritario que puede ejecutarse en paralelo para recuperar parte del tiempo perdido.

Pero añadir profesionales no sustituye decisiones, prioridades ni liderazgo. Si el proyecto está atrasado porque el alcance cambia continuamente, existen dependencias sin resolver o nadie tiene autoridad para tomar decisiones, primero hay que intervenir sobre esas causas.

También es importante evitar expectativas irreales. La incorporación requiere onboarding y coordinación, y no existe una relación automática entre aumentar el tamaño del equipo y reducir proporcionalmente el tiempo de entrega.

Por eso, el mejor uso de Staff Augmentation en un proyecto atrasado no empieza preguntando “¿cuántas personas podemos agregar?”, sino “¿qué está bloqueando la entrega y qué capacidad necesitamos para desbloquearla?”.

No lo dejes en teoría: llévalo a tu empresa.
Reserva aquíContactanos


Acerca del autor

Luz A.

Staffing Delivery Manager

Luz, con más de 7 años de experiencia en la supervisión integral de líneas de servicio IT, se especializa desarrollo de relaciones con clientes y coordinación de equipos para asegurar entregables de calidad y eficiencia operativa. Experto en alinear necesidades del negocio con estrategias de ejecución de servicios, incluyendo expansión internacional de staffing.


Compartir:
